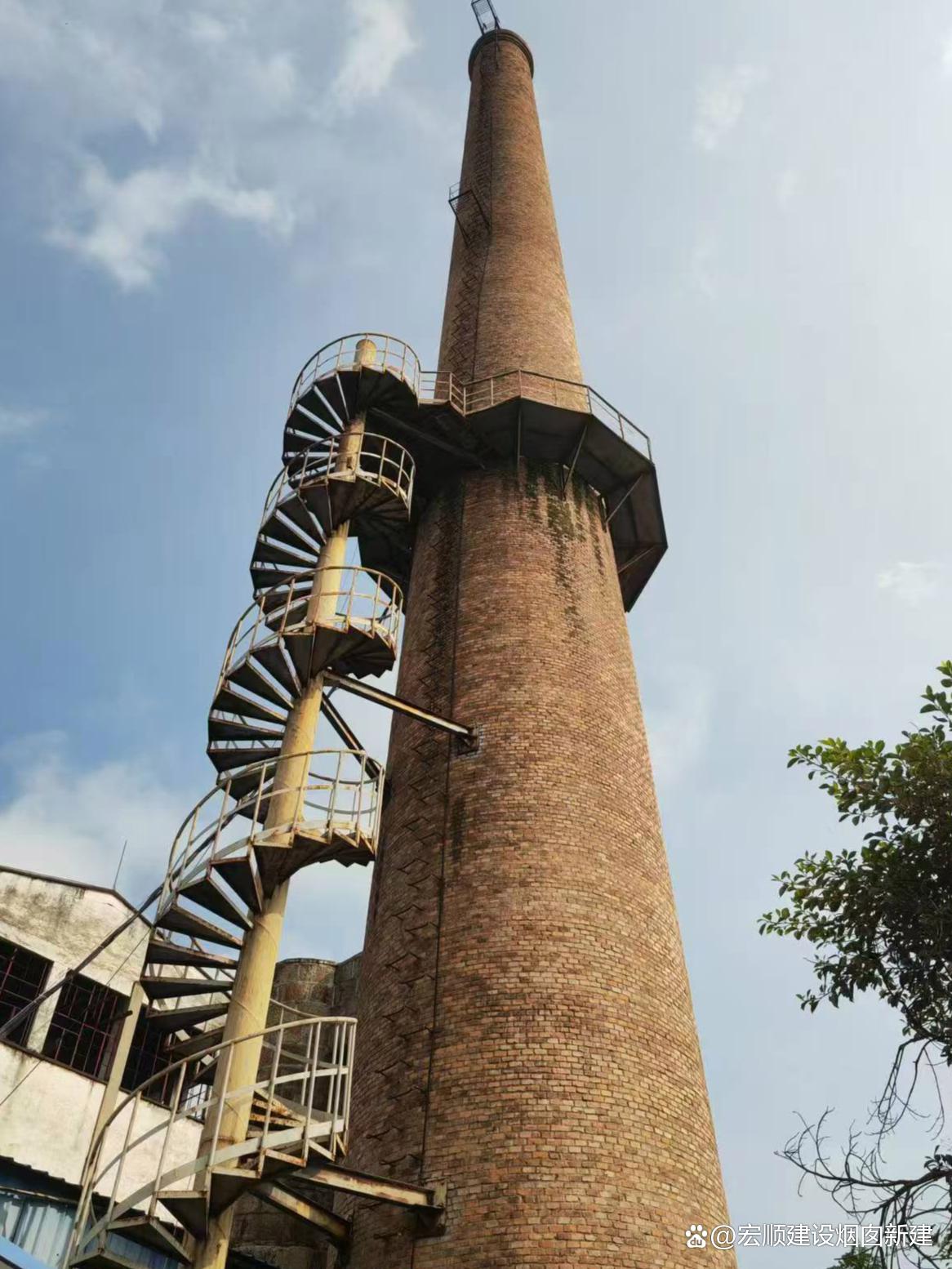

一、施工準備階段
1.材料與工具準備
主材:選用優質碳素結構鋼或不銹鋼,確保強度與耐腐蝕性。
輔材:高強度螺栓、螺母、墊圈、防銹漆(底漆+面漆)或熱浸鋅處理材料。
工具:焊機、切割機、打磨機、吊裝設備(卷揚機、滑輪組)、測量工具(水平儀、卷尺)、安全防護裝備(安全帶、安全繩、防毒面具)。
2.設計圖紙審核
根據煙囪高度、直徑及現場環境,明確螺旋樓梯的尺寸、規格、結構形式、安裝位置及固定方式。
標注踏板間距(通常800mm)、欄桿高度(600-800mm)及支撐結構細節。
繪制詳細圖紙,標注關鍵尺寸與安裝節點,確保與煙囪外壁匹配。
3.現場勘查與安全規劃
確認煙囪結構穩定性,清除表面油污、銹跡及松動顆粒。
劃設安全施工區域,設置警戒線及警示牌,禁止非施工人員進入。
評估氣象條件,風速>6級、雨雪霧天禁止施工。
二、制作階段
1.部件切割與加工
按圖紙切割踏板、支撐架、欄桿等部件,確保尺寸精度(誤差≤2mm)。
踏板寬度>200mm時,內側加裝防滑條或橡膠墊圈,并設置排水槽。
欄桿立柱采用100×40×5鋼管,上邊框用100×40×5鋼管,中間用40×4扁鐵連接。
2.焊接與打磨
焊接前打磨焊縫處,去除毛刺、氧化皮,保證焊接質量。
采用對稱焊接、低溫預熱工藝控制變形,確保焊縫飽滿無虛焊。
焊接型鋼的主焊縫應在組裝加勁肋板前完成。
3.防腐處理
熱浸鋅:適用于工廠預加工,防銹效果更優。
涂刷防銹漆:現場施工常用,需先除銹并涂底漆2遍+面漆1-2遍,確保涂層厚度達標。
地面試組裝:檢查各部件尺寸匹配性,對焊接處補漆,確保整體結構穩固。
三、安裝階段
1.固定點設置
在煙囪外壁使用φ20膨脹螺栓固定爬梯,間距按設計要求(通常300mm)。
焊接三角支撐架于煙囪外壁,增強穩定性,支撐架垂直于地面。
2.逐段安裝
從下至上安裝,每焊完一塊踏板作為后續作業平臺,確保焊接飽滿無虛焊。
安裝欄桿與踏步板后,進行二次防腐處理,延長使用壽命。
整體垂直度偏差≤5mm,確保樓梯平穩。
3.吊裝與調整
使用吊車或卷揚機吊裝旋轉梯,調整水平度后試運轉。
檢查合格后用螺栓將底座與旋轉梯連接,確保連接牢固。
