一、施工流程
1.基層預處理
清潔:用高壓水槍清除煙囪內壁浮灰、油污及松散混凝土,確保表面無雜質。
修補:對裂縫、蜂窩等缺陷采用環氧砂漿修補,確保基層平整。
粗糙度處理:噴砂至Sa2.5級,表面粗糙度40-70μm,增強涂層附著力。
含水率控制:基面含水率≤8%,必要時用熱風機烘干。
2.
材料:乙烯基酯樹脂與稀釋劑(苯乙烯)按10:1混合。

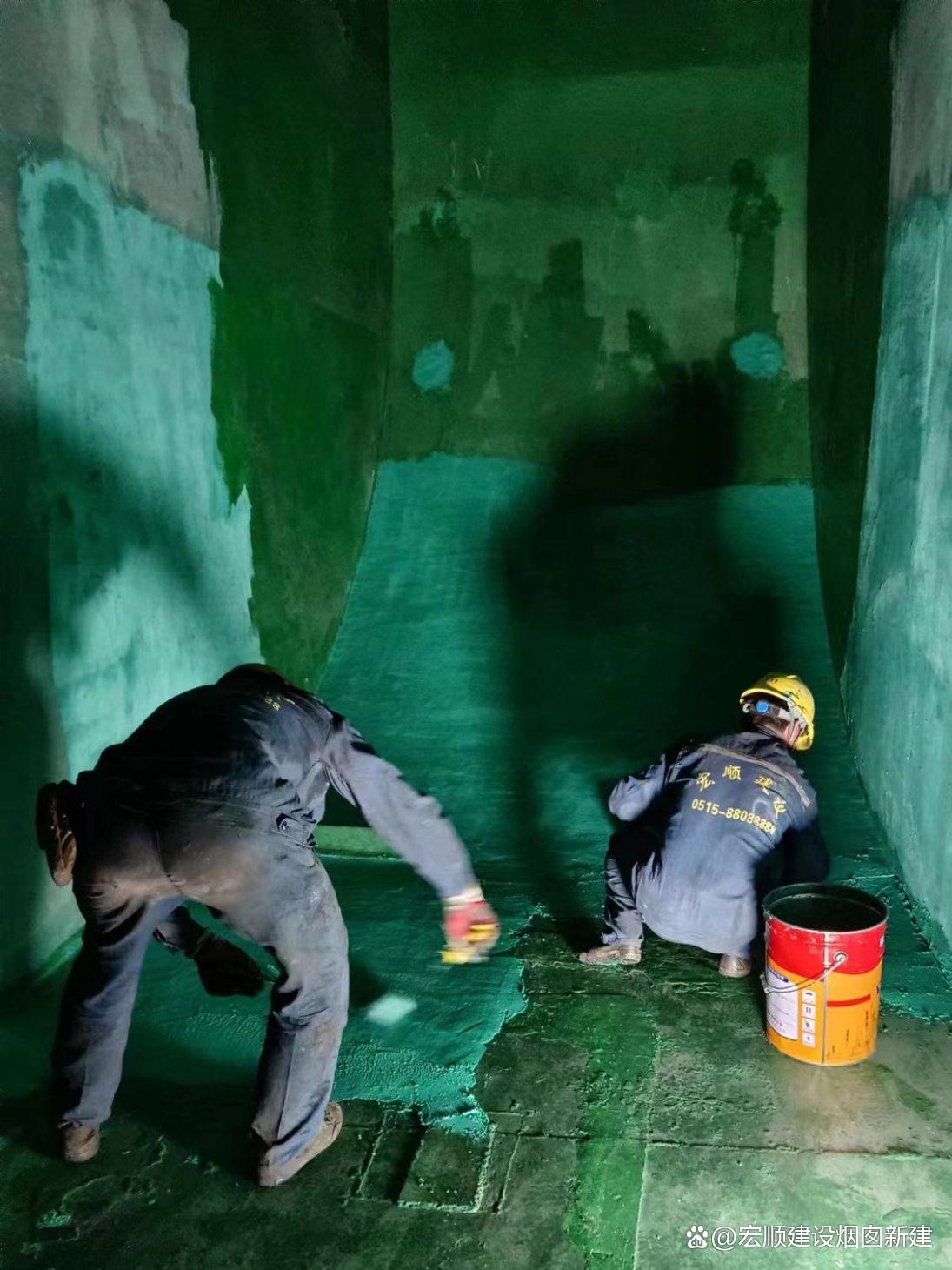

施工:滾涂均勻,厚度0.1-0.2mm,表干后(約2-4小時)進入下一工序。
3.玻璃鱗片膠泥施工
材料:乙烯基酯樹脂與玻璃鱗片按比例混合。

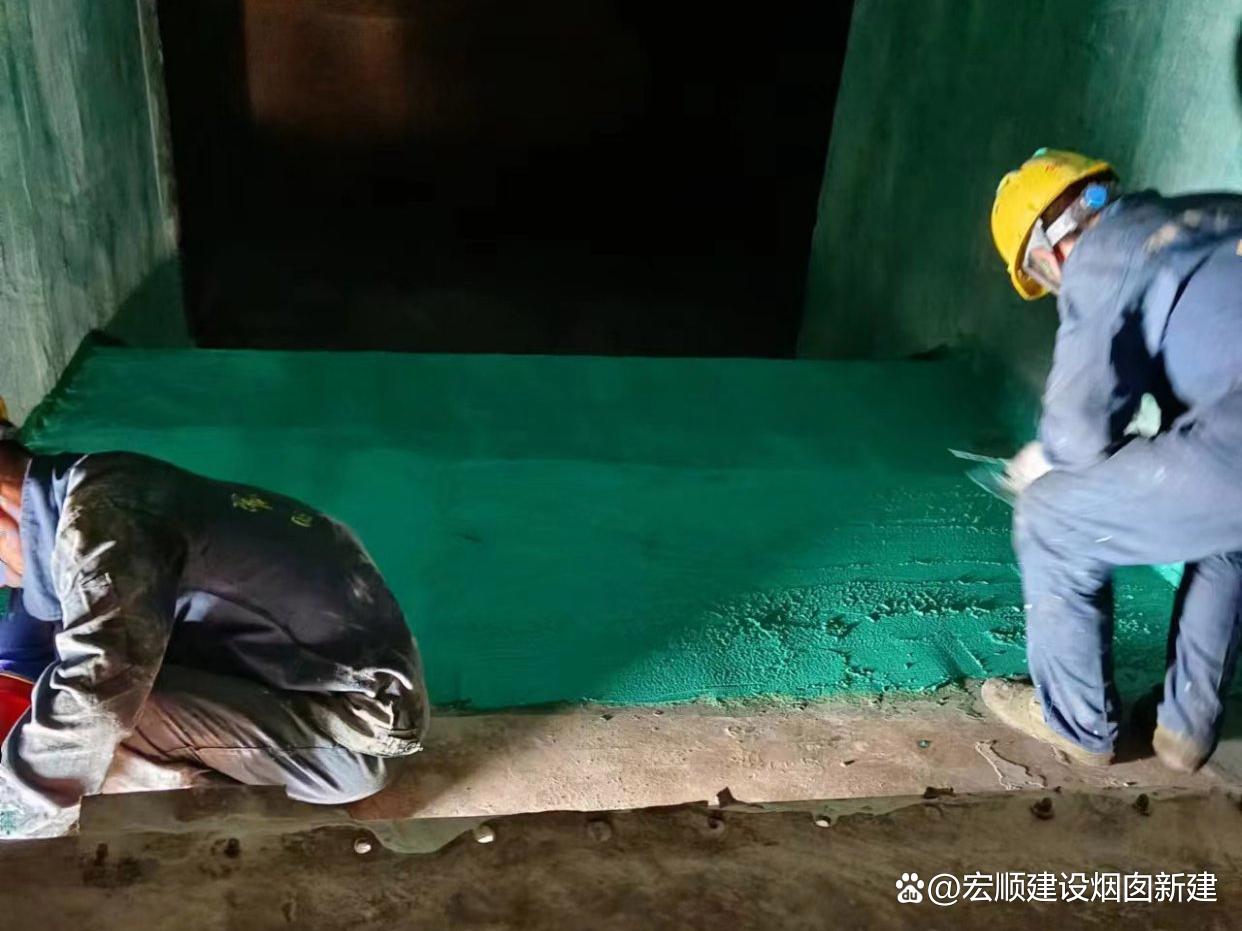

分層刮涂:分3層施工,每層厚度1-1.5mm,總厚度≥3mm。
增強措施:每層間鋪設玻璃纖維布,接縫錯開≥100mm,用脫泡輥排除氣泡。
4.面層處理
材料:乙烯基酯耐候面漆,耐溫≥200℃,干膜厚度40-50μm。
施工:涂刷均勻,表面光澤度≥60°,覆蓋聚乙烯薄膜養護72小時。
二、關鍵技術措施
1.環境控制
溫濕度:施工溫度5-35℃,相對濕度≤85%;冬季需搭建保溫棚,基面溫度≥10℃。
通風:強制通風系統確保氧氣濃度≥19.5%,有害氣體濃度低于職業接觸限值。
防火:樹脂固化時嚴禁明火,通風量保證VOC濃度<100ppm。
2.特殊節點處理
伸縮縫:用彈性膠泥填充后,外包覆2層增強型玻璃鋼。
鋼構件連接處:噴砂除銹至Sa2.5級,涂環氧富鋅底漆后與玻璃鋼層搭接。
3.質量檢測
電火花檢測:固化后用15kV電火花儀全面掃描,無擊穿為合格。
附著力測試:按GB/T 5210標準劃格法測試,要求≥3MPa。
厚度測量:超聲波測厚儀抽查,允許偏差±0.3mm。
三、材料選擇依據
1.樹脂體系
乙烯基酯樹脂:耐溫性和耐酸性能優異,固化收縮率低,適合強腐蝕環境。
環氧樹脂:附著力強,但耐溫性和耐酸性較弱,適用于中低溫環境。
2.玻璃鱗片
厚度與粒徑:3-5μm厚度、0.4-3mm粒徑的鱗片在樹脂中平行重疊排列,形成“迷宮效應",抗滲透能力提升5-10倍。
熱匹配性:熱膨脹系數與鋼材接近,能適應煙囪運行中的溫度波動(-30℃~150℃),避免涂層開裂。
3.增強材料
玻璃纖維布:中堿或無堿玻璃纖維布(厚度0.2-0.4mm)經偶聯劑處理,提高樹脂浸潤性,增強涂層結構強度。
